ZP.271.26.2018
Wszyscy
Zapytania i odpowiedzi do zamówienia:
„Przebudowa budynku Domu Nauczyciela w Małem Cichem na filie GOK Poronin.”
Ogłoszenie nr 631484-N-2018 z dnia 2018-10-03 r.
W dniu 10.10.2018r. złożono zapytanie do zapisów SIWZ do w/w zamówienia publicznego:
Zapytania:
1. Brak w załączonej dokumentacji projektu wykonawczego. Proszę o zamieszczenie brakującego projektu na stronie internetowej. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
2. Brak w załączonym projekcie budowlanym strony nr 18 (rys. nr 1) - rzut piwnicy. Proszę o zamieszczenie brakującego rysunku. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
3. Brak w załączonym projekcie budowlanym strony nr 19 (rys. nr 2) - rzut parteru. Proszę o zamieszczenie brakującego rysunku. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
4. Proszę o wyjaśnienie czy Wykonawca sam może dodawać oraz usuwać pozycje w zamieszczonym przez Zamawiającego przedmiarze robót.
5. Proszę o wyjaśnienie czy Wykonawca sam może dokonywać zmian ilości w zamieszczonym przez Zamawiającego przedmiarze robót.
6. Brak w przedmiarze robót wykonania zbrojenia posadzek siatką stalową. Proszę o uzupełnienie przedmiaru o brakujące siatki. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
7. W pozycji 114 przedmiaru robót podano „Cokoliki na schodach z płytek układanych na klej, metoda kombinowana, przygotowanie podłoża, cokolik wysokości 15 cm”. Jednakże brak pozycji związanej z wykonaniem cokolików z płytek ceramicznych, gdyż podano tylko przygotowanie podłoża pod cokoliki. Proszę o uzupełnienie przedmiaru o brakujące cokoliki. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
8. Proszę o podanie parametrów tynku elewacyjnego. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
9. W pozycji 228 przedmiaru robót podano baterie umywalkowe i zlewozmywakowe w ilości 5 sztuk. Jednakże baterii umywalkowych i zlewozmywakowych jest 6 sztuk (bateria umywalkowa zwykła - 3 szt., bateria umywalkowa dla niepełnosprawnych - 1 szt. i bateria zlewozmywakowa - 2 sztuki). Proszę o korektę obmiaru w podanej pozycji z 5 na 6 sztuk. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
10. Brak w przedmiarze wykonania izolacji przeciwwodnej pod płytki podłogowe z folii w płynie. Proszę o wyjaśnienie i uzupełnienie przedmiaru o pozycje związane z wykonaniem takiej izolacji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
11. Brak w przedmiarze wykonania izolacji przeciwwodnej pod płytki ścienne z folii w płynie. Proszę o wyjaśnienie i uzupełnienie przedmiaru o pozycje związane z wykonaniem takiej izolacji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
W związku z duża ilością braków, krótkim terminem jaki Zamawiający dał na przygotowanie oferty zwracamy się z prośbą o przesunięcie terminu składania ofert na dzień 31.10.2018r. Podany termin jest niezbędne w celu rzetelnej wyceny w/w zadania.
ODPOWIEDZI:
1. Ze względu na nieskomplikowany charakter projektu, zamawiający zlecił jednostce projektującej wyłącznie projekt budowlany wraz z projektami branżowymi instalacji. Wyceny należy dokonać na podstawie załączanych dokumentów do ogłoszenia, względnie skierować dodatkowe zapytania na które zamawiający udzieli odpowiedzi w uzgodnieniu z projektantem budynku.
2. Złączono pełny projekt budowlany wraz z brakującą stroną nr 18 (rys. nr 1).
3. Złączono pełny projekt budowlany wraz z brakującą stroną nr 19 (rys. nr 2)
4. Wykonawca nie może sam dodawać oraz usuwać pozycji w zamieszczonym przez Zamawiającego przedmiarze robót. Dodatkowe pozycje zostaną dodane lub usunięte w przedmiarach dodatkowych na podstawie wniosków oferentów skierowanych do zamawiającego.
5. Wykonawca nie może sam dokonywać zmian ilości w zamieszczonym przez Zamawiającego przedmiarze robót. Dodatkowe ilości zostaną dodane lub usunięte w przedmiarach na podstawie wniosków oferentów skierowanych do zamawiającego.
6. Uzupełnić obmiar: - KNR 202/1106/7 - Dodatek za zbrojenie posadzki siatką stalową – 280 m2
7. Uzupełnić obmiar: - KNR 202/1122/8 - Cokoliki na schodach z płytek układanych na klej, metoda kombinowana, z przycinaniem płytek, cokolik wysokości 15·cm – 23,2 mb
8. Tynk akrylowy
9. zgodnie z przedmiarem
10. Uzupełnić obmiar DC 191/404/3 - Izolacje i uszczelnienia z płynnej, elastycznej membrany hydroizolacyjnej pod płytki, warstwa gr. 1mm, powierzchnia pozioma - 19 ,988m2
11. Projekt techniczny nie zakłada wykonania dodatkowej izolacji ścian pod płytki ceramiczne ścian z folii w płynie.
W dniu 12.10.2018r. złożono zapytanie do zapisów SIWZ do w/w zamówienia publicznego:
Zapytania i udzielono odpowiedzi:
1. Brak w przedmiarze robót wykonania kominów wentylacyjnych systemowych. Proszę o wyjaśnienie i uzupełnienie przedmiaru o brakujące kominy. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.1 Należy uwzględnić dodatkową pozycję:
- Klakulacja indywidualna – Dostawa i montaż systemowego komina fi 200
z dwoma kanałami wentylacjami - 1 kpl.
2. Brak w przedmiarze dostawy gaśnic GP4 4kg w ilości 6 sztuk. Proszę o wyjaśnienie i uzupełnienie przedmiaru o brakujące gaśnice.
Ad.2 - Należy uwzględnić dodatkową pozycję:
- Kalkulacja indywidualna – dostawa i montaż gaśnic GP4- 4kg. - szt. 6
3. Proszę o podanie klasy betonu z którego należy wykonać podbicie ław fundamentowych, gdyż w projekcie nie podano. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 3 – Należy przyjąć beton klasy B-20
4. Proszę o podanie przykładowego typu, rodzaju oraz parametrów płytek podłogowych, gdyż w projekcie nie podano. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 4 – Należy przyjąć Gres szkliwiony 30x30 kolor beżowy antypoślizgowy.
5. Proszę o podanie przykładowego typu, rodzaju oraz parametrów płytek ściennych, gdyż w projekcie nie podano. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 5 – Należy przyjąć płytka gresowa polerowana 30x60 kolor beżowy.
6. Brak w przedmiarze robót zaworu napowietrzającego w ilości 1 sztuki. Proszę o wyjaśnienie i uzupełnienie przedmiaru o brakujący zawór.
Ad.6 Należy uwzględnić dodatkową pozycję:
KNRW215/222/2 – Montaż zaworu napowietrzającego fi 110 - 1 szt
7. Brak w przedmiarze robót rury wywiewnej w ilości 2 sztuk. Proszę o wyjaśnienie i uzupełnienie przedmiaru o brakujące rury wywiewne.
Ad.7 Należy uwzględnić dodatkową pozycję:
KNRW215/213/5 – Montaż rury wywiewnej fi 160 - 2 szt
8. Brak w przedmiarze robót dostawy otwartego naczynia wzbiorczego. Proszę o uzupełnienie przedmiaru wraz z podaniem przykładowych parametrów naczynia. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.8 Należy uwzględnić dodatkową pozycję:
KNRW215/509/1 – Montaż otwartego naczynia wzbiorczego 20 dm3 - 1 szt
9. Brak w przedmiarze robót dostawy i montażu zaworu bezpieczeństwa z automatycznym zaworem odpowietrzającym. Proszę o uzupełnienie przedmiaru wraz podaniem parametrów zaworu. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.9 Należy uwzględnić dodatkową pozycję:
KNNR4/134/7 – Montaż zaworu bezpieczeństwa z automatycznym zaworem odpowietrzającym 1915 dn 20 - 1 szt

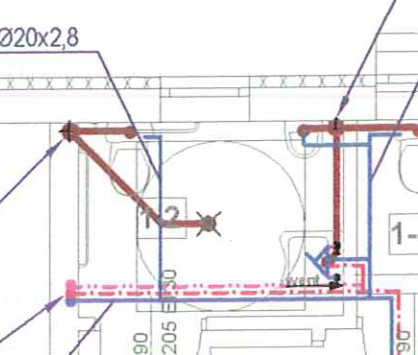

10. W opisie do projektu budowlanego instalacji grzewczej podano „Rozdzielacze główne, poziome przewody rozdzielcze, przewody i urządzenia kotłowni oraz wszystkie piony wraz z armaturą należy izolować termicznie otuliną z pianki poliuretanowej.”. Jednakże brak podanych otulin rur instalacji grzewczej w przedmiarze robót. Proszę o uzupełnienie przedmiaru o brakujące otuliny do rurociągów instalacji grzewczej. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.10 Należy uwzględnić dodatkową pozycję:
KNR35/128/28 – Montaż otuliny z pianki poliuretanowej gr. 20 mm - 58,0 m
KNR35/128/32 – Montaż otuliny z pianki poliuretanowej gr. 30 mm - 29,0 m
11. Brak w przedmiarze robót dostawy i montażu pompy cyrkulacyjnej cwu typu 20PWr14c firmy Leszno. Proszę o uzupełnienie przedmiaru o brakującą pompę. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.11 Należy uwzględnić dodatkową pozycję:
KNR31/204/3 – Montaż pompy cyrkulacyjnej cwu typu 20PWr14c - 1 szt.
12. Brak w przedmiarze robót naczynia wzbiorczego REFLEX DD 18L. Proszę o wyjaśnienie i uzupełnienie przedmiaru o brakujące naczynie wzbiorcze. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.12 Należy uwzględnić dodatkową pozycję:
KNR INSTAL 215/311/1– Montaż naczynia przeponowego DD18L - 1 szt.
13. Brak w przedmiarze robót dostawy i montażu zaworu bezpieczeństwa SYR 2115 dn 20 mm. Proszę o uzupełnienie przedmiaru o brakujący zawór. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.13 Należy uwzględnić dodatkową pozycję:
KNNR4/134/7 – Montaż zaworu bezpieczeństwa 2115 dn 20 - 1 szt
14. Brak w przedmiarze robót dostawy i montażu czerpni ściennej o wymiarach 300x200 (nawiew do kotłowni) w ilości 2 sztuk. Proszę o uzupełnienie przedmiaru o brakujące czerpnie ścienne. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.14 Należy uwzględnić dodatkową pozycję:
KNR217/146/1 – Montaż czerpni ściennej o wymiarach 300x200 - 1 szt.
KNR217/138/2 – Kratki wentylacyjne do 1200mm - 1 szt.
15. Brak w przedmiarze robót dostawy i montażu przewodu stalowego o wymiarach 200x200 (nawiew do kotłowni). Proszę o uzupełnienie przedmiaru o brakujący przewód stalowy. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.15 Należy uwzględnić dodatkową pozycję:
KNR217/101/3 – Przewody wentylacyjne do 1000mm - 1,52 m2
16. W opisie do projektu budowlanego instalacji sanitarnych podano „Wokół budynku przewiduje się dodatkowo drenaż opaskowy z rur perforowanych śr. 150 ułożonych w zasypce żwirowej osłoniętej geowłókniną”. Jednakże brak w przedmiarze podanej geowłókniny. Proszę o uzupełnienie przedmiaru o pozycję związaną z ułożeniem geowłókniny. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.16 Należy uwzględnić dodatkową pozycję:
KNR907/104/1 – Wykonanie warstwy separacyjnej z geotkaniny na dnie i ścinach
wykopu - 44 m2
17. Proszę o wyjaśnienie czy wykonanie przyłącza wodociągowego do budynku z rury PE100 śr. 40x3,7 mm wchodzi w zakres zamówienia. Jeśli tak to proszę o zamieszczenie na stronie internetowej projektu przyłącza wraz z uzupełnieniem przedmiaru o podane przyłącze. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 17 – Przyłącz wodociągowy pozostaje istniejący.
18. Proszę o wyjaśnienie czy wykonanie przyłącza kanalizacji sanitarnej do budynku wchodzi w zakres zamówienia. Jeśli tak to proszę o zamieszczenie na stronie internetowej projektu przyłącza wraz z uzupełnieniem przedmiaru o podane przyłącze. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 18 – Przyłącz kanalizacyjny pozostaje istniejący.
19. Brak w przedmiarze robót dostawy i montażu zaworu z funkcją spustu śr. 32 mm. Proszę o uzupełnienie przedmiaru o brakujący zawór. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.19 Należy uwzględnić dodatkową pozycję:
KNRW215/131/4– Dostawa i montaż zaworu z funkcją spustu śr. 32 mm - 1 szt.
20. Brak w przedmiarze dostawy i montażu wentylatora w łazience w ilości 3 sztuk. Proszę o uzupełnienie przedmiaru o brakujące wentylatory. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.20 Należy uwzględnić dodatkową pozycję:
KNNR5/410/2– Montaż wentylatora ściennego łazienkowego - 3 szt.
21. W przekroju przez przekrój H podano deski gr. 2 cm. Jednakże podanych desek brak w przedmiarze. Proszę o uzupełnienie przedmiaru o pozycje związaną z dostawą i ułożeniem podanych desek. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.21 Należy uwzględnić dodatkową pozycję:
KNR222/602/3– Podsufitka drewniana z desek gr 20 mm - 6 m2
22. W opisie do projektu budowlanego podano „dwa zbiorniki retencyjno-chłonne”. Proszę o podanie przykładowych typów, rodzaii oraz parametrów podanych zbiorników, gdyż w projekcie nie podano. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.22 – zgodnie z przedmiarem
23. Brak w przedmiarze robót dostawy i montażu uchwytów dla niepełnosprawnych przy umywalce oraz przy misce ustępowej. Proszę o uzupełnienie przedmiaru o brakujące uchwyty. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.23 Należy uwzględnić dodatkową pozycję:
Kalkulacja indywidualna – Dostawa i montaż uchwytów dla niepełnosprawnych przy umywalce oraz przy misce ustępowej – 1 kpl.
24. Na fragmencie rzutu pomieszczenia dla niepełnosprawnych zaznaczono okręgiem pewien element:
Proszę o wyjaśnienie co to jest wraz z podaniem jego parametrów i uzupełnienie przedmiaru. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.24 Należy uwzględnić dodatkową pozycję:
KNRW215/234/2– Pisuar pojedynczy z zaworem spłukującym - kpl. 1
25. Proszę o wyjaśnienie czy nawierzchnię placu zabaw w projekcie podaną jako bezpieczną należy wykonać jako wylewaną czy jako układaną z płyt (EPDM lub SBR). Proszę o wyjaśnienie tej kwestii wraz z podaniem koloru, grubości (nawierzchni) oraz wysokości bezpiecznego upadku. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.25 Należy zastosować mate syntetyczną, wylewaną HIC – 2,20m kolor czerwony. Grubość dopasować do HIC. Podbudowa wg zaleceń producenta.
26. W projekcie podano nawierzchnię bezpieczną placu zabaw, jednakże brak informacji w projekcie odnośnie podbudowy pod tą nawierzchnię. Proszę o podanie parametrów oraz grubości podanej podbudowy. Jest to niezbędne w celu rzetelnej wyceny w/w zagadnienia.
Ad.26 Podbudowa wg zaleceń producenta.
27. Brak w przedmiarze robót dostawy i montaż łącznika jednobiegunowego szczelnego w ilości 2 sztuk. Proszę o uzupełnienie przedmiaru o brakujący łącznik. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.27 Należy uwzględnić dodatkową pozycję: dostawę i montaż łącznika jednobiegunowego szczelnego w ilości 2 sztuk. W załączeniu skorygowany przedmiar.
28. W opisie do projektu budowlanego instalacji sanitarnej podano „Na głównym obiegu
cyrkulacyjnym przewiduje się instalację zaworu termostatycznego MTCV - Danfoss realizujący program zabezpieczenia instalacji wodociągowej ciepłej wody przed bakteriami Legionella”. Jednakże podanego zaworu brak w przedmiarze. Proszę o uzupełnienie przedmiaru o brakujący zawór. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.28 Należy uwzględnić dodatkową pozycję:
KNNR4/134/7 – Montaż zaworu termostatycznego MTCV dn 20 - 1 szt.
29. Pytania do przedmiaru robót:
a) Poz. 24, 29, 30, 31, 32, 33, 34, 38, 39, 40, 41, 42, 43, 44, 51, 52, 53, 55, 56, 121, 122 - Proszę o podanie klasy betonu w podanych pozycjach.
Ad.29 a) Należy przyjąć beton klasy B-20
b) Poz. 27 - Proszę o wyjaśnienie czego dotyczy podana pozycja wraz z podaniem z czego należy wykonać podaną wymianę ścian fundamentowych.
Ad.29 b) Wymiana ścian ceglanych w piwnicach
c) Poz. 30 - W podanej pozycji podano obmiar: ((4,00+3,43)*7,39+3,04*3,01)*0,12= 7,687 m3. Jednakże według projektu budowlanego powinno być: ((4,00+3,43)*7,39+3,04*3,01)*0,20= 12,812 m3. Proszę o korektę obmiary w podanej pozycji z 7,687 m3 na 12,812 m3. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29c – należy przyjąć zgodnie z przedmiarem
d) Poz. 40 - W podanej pozycji podano obmiar: 66,348+14,79= 81,138 m2. Jednakże według projektu budowlanego powinno być: 87,50+14,79= 102,29 m2. Proszę o korektę obmiaru w podanej pozycji z 81,138 m2 na 102,29 m2. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29d – należy przyjąć zgodnie z przedmiarem
e) Poz. 41 - W podanej pozycji podano obmiar 66,348 m2. Jednakże według projektu budowlanego powinno być 87,50 m2. Proszę o korektę obmiar w podanej pozycji z 66,348 m2 na 87,50 m2. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29e – należy przyjąć zgodnie z przedmiarem
f) Poz. 79 - Proszę o podanie rodzaju, koloru oraz grubości okładziny kamiennej w podanej pozcyji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. f) poz. 79 – Kamień naturalny łamany tonacje szarości gr. 3 cm.
g) Poz. 80 - W podanej pozycji podano obmiar: 2,00*1,30*2+3,30*3,40*2= 27,640 m2. Jednakże według projektu budowlanego powinno być: 2,00*1,30*0,50*0,50+3,40*3,30*0,75*2= 19,43 m2. Proszę o korektę obmiaru w podanej pozcyji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29g – należy przyjąć zgodnie z przedmiarem
h) Poz. 98 i 99 - W podanych pozycjach podano malowanie farbą emulsyjną, natomiast w specyfikacji technicznej podano farbę lateksową koloru pastelowego. Proszę o wyjaśnienie czy do wyceny należy przyjąć farbę emulsyjną zgodnie z przedmiarem czy farbę lateksową zgodnie z specyfikacja. Proszę o wyjaśnienie tej kwestii. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29h – należy przyjąć zgodnie z przedmiarem
i) Poz. 101 - W podanej pozycji podano „Obsadzenie w ścianach z cegieł, podokienniki drewniane do 1,5” w ilości 19 sztuk. Proszę o podanie szerokości, grubości oraz gatunku drewna z którego należy wykonać parapety. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.101i – Parapety – drewno dąb olejowany gr. 2,7cm, szer. 30cm.
j) Poz. 126 - W podanej pozycji podano „Studzienki niewłazowe, zwieńczenie ze stożka i pokrywy lub włazu, średnica rury trzonowej 315 mm” w ilości 4 szt. Jednakże w opisie do projektu budowlanego podano „Rurę drenarską należy wprowadzić do studzienki z kręgów betonowych 050 cm”. W związku z tym proszę o korektę podanej pozycji na studnie z kręgów betonowych zgodnie z opisem do projektu. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29j – należy przyjąć zgodnie z przedmiarem
k) Poz. 129 - Proszę o podanie rodzaju, koloru oraz grubości okładziny kamiennej w podanej pozycji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. k) poz. 129 – Kamień naturalny łamany tonacje szarości gr. 3 cm.
l) Poz. 230 - W podanej pozycji podano „Próba szczelności instalacji wodociągowych z rur z tworzyw sztucznych, w budynkach niemieszkalnych, rurociąg Fi-do63-mm”. w ilości 77,00m. Jednakże według podanej podstawy KNR podana jest jeszcze jednostka ilość prób. W związku z tym proszę o podanie ilości prób jaką należy przyjąć w podanej pozcyji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29l – należy przyjąć zgodnie z przedmiarem
m) Poz. 236 - W podanej pozycji podano „Rurociągi z PVC kanalizacyjne, na ścianach w budynkach niemieszkalnych, na wcisk, Fi 110 mm”. Jednakże według projektu budowlanego powinny być to rurociągi polipropylenowe firmy POLIPLAST w systemie niskoszumowym. Proszę o wyjaśnienie i korektę opisu w podanej pozycji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29 m – należy przyjąć rury polipropylenowe niskoszumowe fi 110mm
n) Poz. 237 - W podanej pozycji podano „Rurociągi z PVC kanalizacyjne, na ścianach w budynkach niemieszkalnych, na wcisk, Fi 75 mm”. Jednakże według projektu budowlanego powinny być to rurociągi polipropylenowe firmy POLIPLAST w systemie niskoszumowym. Proszę o wyjaśnienie i korektę opisu w podanej pozycji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29 n – należy przyjąć rury polipropylenowe niskoszumowe fi 75mm
o) Poz. 238 - W podanej pozycji podano „Rurociągi z PVC kanalizacyjne, na ścianach w budynkach niemieszkalnych, na wcisk, Fi 50 mm”. Jednakże według projektu budowlanego powinny być to rurociągi polipropylenowe firmy POLIPLAST w systemie niskoszumowym. Proszę o wyjaśnienie i korektę opisu w podanej pozycji. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29 o – należy przyjąć rury polipropylenowe niskoszumowe fi 50mm
p) Poz. 247 - W podanej pozycji podano „Wpust ściekowy z tworzywa sztucznego, Fi-50-mm” w ilości 1 sztuki. Jednakże według projektu budowlanego instalacji sanitarnych (wentylacja mechaniczna) podanych wpustów są 3 sztuki. Proszę o korektę obmiaru w podanej pozycji na 3 sztuki.
Ad.29 p – należy przyjąć dodatkową pozycję:
KNRW215/216/2 Wpusty piwniczne żeliwne fi 100mm – szt. 2
q) Poz. 270 - W podanej pozycji podano „Tłumiki akustyczne rurowe proste i opływowe, o średnicy do 315-mm”. Jednakże według projektu budowlanego instalacji sanitarnej (wentylacja mechaniczna) podano tłumiki akustyczne prostokątne 200x450 mm. Proszę o wyjaśnienie i korektę podanej pozycji z tłumików akustycznych rurowych (okrągłych) na tłumiki akustyczne prostokątne o wymiarach 200x450. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29 q – należy przyjąć pozycję zamienną:
KNR217/154/1 Tłumiki akustyczne prostokątne o wymiarach 200x450 – szt. 2
r) Poz. 275 - W podanej pozycji podano „Kratki wentylacyjne do przewodów stalowych i aluminiowych, o obwodach do 800-mm, typ A” w ilości 16 sztuk. Jednakże według projektu budowlanego instalacji sanitarnych (wentylacja mechaniczna) podanych kratek powinno być 18 sztuk. Proszę o korektę ilości w podanej pozycji na 18 sztuk.
Ad.29 r– należy przyjąć - 19 szt.
s) Poz. 278 - W podanej pozycji podano „Izolacja płytami z wełny mineralnej laminowanymi folią aluminiową, grubość izolacji 40-60-mm, powierzchnie płaskie” w ilości 7,00 m2. Jednakże według pozycji 271, 272 i 273 przewód wentylacyjnych jest w sumie 101,322 m2. Proszę o wyjaśnienie czy izolacji płytami nie powinno być tyle samo co przewodów tj. 101,322 m2. Jeśli tak to proszę o korektę obmiaru w podanej pozycji z 7,00 m2 na 101,322 m2. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.29 s– należy przyjąć ilość – 101,322 m2
t) Poz. 289 - W podanej pozycji podano „Wykonanie nawierzchni bezpiecznej poliuretanowej pod huśtawkę i sześciokąt”. Proszę o wyjaśnienie czy nawierzchnia placu zabaw ma być wylewana czy z płyt (z płyty EPDM czy z płyty SBR). Proszę o podanie koloru nawierzchni, grubości nawierzchni oraz wysokości bezpiecznego upadku.
Patrz odpowiedź na pkt Ad.25 Należy zastosować mate syntetyczną, wylewaną HIC – 2,20m kolor czerwony. Grubość dopasować do HIC. Podbudowa wg zaleceń producenta.
W dniu 16.10.2018r. złożono zapytanie do zapisów SIWZ do w/w zamówienia publicznego:
Zapytania i udzielono odpowiedzi:
1. Proszę o określenie koloru okien PVC, gdyż w projekcie nie podano. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 1. Kolor okien jasny dąb.
2. Proszę o określenie koloru drzwi aluminiowych, gdyż w projekcie nie podano. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 2. Kolor drzwi jasny dąb.
3. Proszę o określenie, które z drzwi należy przyjąć jako aluminiowe, gdyż w zestawieniu oraz projekcie nie podano. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 3. Drzwi aluminiowe, D-1, D-6, D-7
4. Proszę o określenie wyposażenia drzwi aluminiowych. Mają być wyposażone standardowo tj.: 1 zamek, klamka-klamka, czy w drzwiach przewidziana jest gdzieś kontrola dostępu, okucia antypaniczne lub antywłamaniowe. Proszę o wyjaśnienie tej kwestii.
Ad. 4. Drzwi aluminiowe z wyposażeniem standardowym.
5. Proszę o wyjaśnienie które drzwi mają być przewidziane jako napowietrzanie klatki schodowej. Czy drzwi D-1 mają pełnić podaną funkcję. Proszę o wyjaśnienie podanej kwestii. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 5. Drzwi D-1 mają służyć jako napowietrzanie klatki schodowej.
6. Proszę o wyjaśnienie czy wystarczające jest użycie szyby bezpiecznej w klasie 2B2 w drzwiach szklonych dwustronnie szybą bezpieczną. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad. 6. Tak wystarczające jest użycie szyby bezpiecznej w klasie 2B2 w drzwiach szklonych dwustronnie szybą bezpieczną.
7. Proszę o wyjaśnienie czy wszystkie okna mają być wypełnione szybą bezpieczną w klasie 2B2. Czy mają być szkolone podaną szybą dwustronnie czy wystarczy tylko od wewnątrz. Proszę o wyjaśnienie tej kwestii. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
w drzwiach szklonych dwustronnie szybą bezpieczną
Ad. 7. Szyby bezpiecznej w klasie 2B2 dwustronnie maja być zastosowane we wszystkich oknach z wyjątkiem okien w piwnicy O-9.

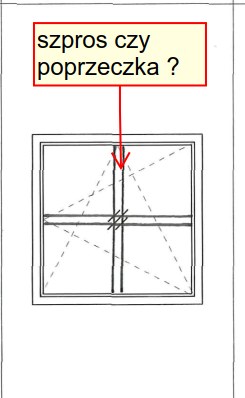

8. Proszę o wyjaśnienie czy na rysunku okien przedstawione podziały to szprosy czy poprzeczki. Jeśli szprosy to mają one być jako naklejane + duplexy międzyszybowe czy jako szprosy międzyszybowe. Proszę o podanie grubości szprosów. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.8. Szprosy naklejane jednostronnie gr. 2cm
9. W pozycji 50 przedmiaru robót podano przewody wentylacyjne w ilości 13*8= 24,00 m. Jednakże według projektu powinno być: 2x13,80+2x6,50+1x3,70= 44,30 m. W związku z tym proszę o korektę obmiaru w podanej pozycji z 24,00 na 44,30 m. Jest to niezbędne w celu rzetelnej wyceny w/w zadania.
Ad.9. Skorygowano obmiar w tym zakresie.
Poronin, 2018-10-19
Wójt Gminy Poronin
(-) mgr Bronisław Stoch
